普光气田完成压缩机组8000小时保养

  硬核担当

  【压缩机网】近日,普光气田湿气增压项目1号增压站1号、2号、3号压缩机组完成8000小时全生命周期保养后平稳启动。作为气田生产的“动力心脏”,此次保养标志着普光高含硫气田核心装备运维取得新进展——团队首次创新采用渗透检测技术对活塞杆进行高精度无损探伤,精准确认杆体无裂纹、磨损等隐性隐患,为同类设备长周期运行管理提供了重要技术参考。

  01安全为先:严守"两特两重"筑牢保养防线

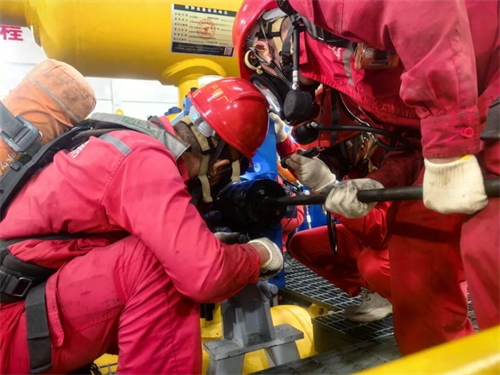

  作为气田生产的"动力心脏",高含硫压缩机运维面临硫化氢腐蚀、高压密封等多重挑战。采气厂严格落实"两特两重"管理要求,由采气厂工程设备管理室牵头,联合维护维修站、普光采气管理区、天然气产销厂普光项目部组建专业团队,全程严守"9+5"安全禁令。


  关键工序"双保险"

  机组进出口门实施"挂牌上锁",活塞杆拆装等高危作业执行"双确认、双检查"制度;

  操作规范"零偏差"

  通过"手指口述"逐项核对参数,采用镍基合金喷涂空冷器翅片提升抗硫性能,采用专用防冻液适配高含硫工况;

  隐患排查"无死角"

  创新渗透检测技术对活塞杆进行无损探伤,精准识别隐性缺陷,同步完成气总成更换、电机注脂等28项核心工序,实现"保养即升级"。

  02 技术攻坚:精准养护破解高含硫环境难题

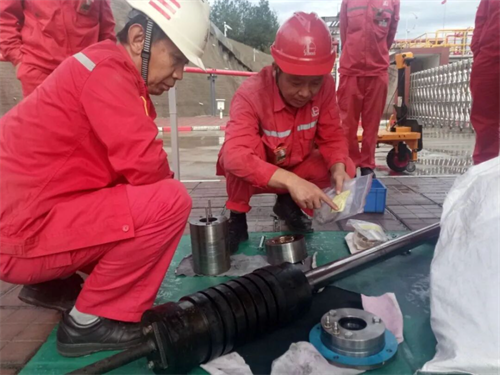

640 (1).png

  "8000小时保养是对设备可靠性的'大考',更是技术创新的'练兵场'。"油田设备工艺首席专家张广晶介绍,本次保养在高含硫压缩机运维实践中形成了多项针对性技术方案:

  首次实现活塞抽出检查全覆盖

  结合渗透检测技术,确保杆体无裂纹、磨损等隐患;

  关键参数"毫厘不差"

  活塞杆跳动量、曲轴间隙等指标均优于行业标准,气密测试零泄漏;

  工序优化提效30%

  通过"平行作业+专业协同"模式,较计划提前24小时完成保养,保障气田增压系统连续运行。

  03 赋能长远:构建长周期管理体系

  此次保养为同类机组运维提供了可复制经验。团队复盘总结后明确三大提升方向:

  智能监测升级:

  依托在线监测系统深化运行参数分析,实现故障预警"早一步";

  专用工具研发:

  针对高含硫环境改造防爆工具,践行"能防爆不动火"安全理念;

  产学研用协同:

  深化“产学研用”协同创新,不断提高智能运维技术,进一步提升国产装备在高含硫环境下的适应性和可靠性。

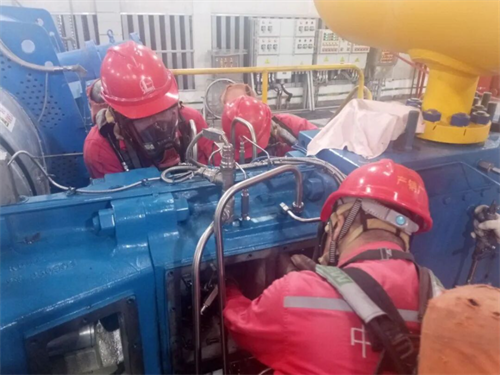

640 (2).png

  目前,保养后的机组已实现满负荷运行,为气田完成年度产量任务提供了坚实保障。

  此次任务的圆满完成,是团队专业能力与协作精神的生动体现,为普光气田长期、稳定、高效生产注入强劲动力。普光分公司采气厂副厂长刘方检表示,未来将持续深化“产学研用”协同创新,不断推动高含硫机组运维技术迭代升级。
